因工程款纠纷,光谷绿地光谷星河绘交付2年停车场仍未完工!

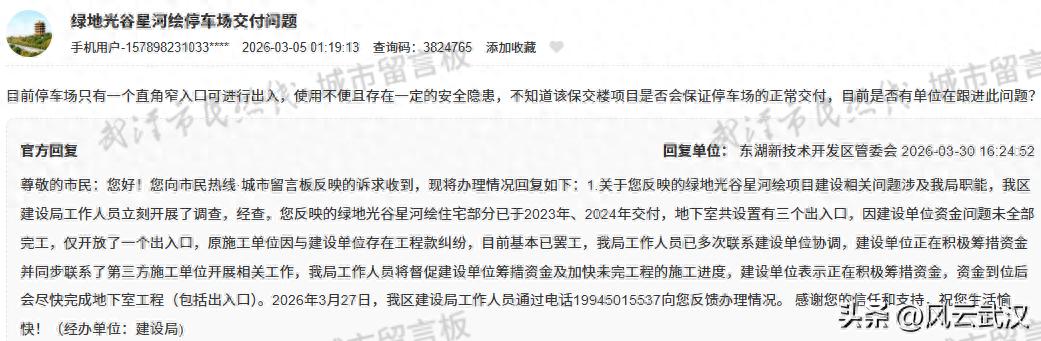

近日,有网友在城市留言板咨询:关于绿地光谷星河绘停车场交付问题

该网友称:目前停车场只有一个直角窄入口可进行出入,使用不便且存在一定的安全隐患,不知道该保交楼项目是否会保证停车场的正常交付,目前是否有单位在跟进此问题?

对此,相关部门回复如下:

关于您反映的绿地光谷星河绘项目建设相关问题涉及我局职能,我区建设局工作人员立刻开展了调查,经查,您反映的绿地光谷星河绘住宅部分已于2023年、2024年交付,地下室共设置有三个出入口,因建设单位资金问题未全部完工,仅开放了一个出入口,原施工单位因与建设单位存在工程款纠纷,目前基本已罢工,我局工作人员已多次联系建设单位协调,建设单位正在积极筹措资金并同步联系了第三方施工单位开展相关工作,我局工作人员将督促建设单位筹措资金及加快未完工程的施工进度,建设单位表示正在积极筹措资金,资金到位后会尽快完成地下室工程(包括出入口)。


据悉,绿地光谷星河绘位于东湖高新区高新二路与高科园路交汇处,B区原约定的交付时间是2022年12月底,但由于资金不足等原因,于2023年6月27日才陆续交付。
